Errors habituals en la col·locació de pedra natural (i com evitar-los)

Els errors més habituals en la col·locació de pedra natural: suport mal preparat, sistema de fixació incorrecte, juntes i drenatge mal resolts. Com evitar-los.

29/07/2026 · 5 min de lectura

Errors habituals en la col·locació de pedra natural (i com evitar-los)

La majoria de problemes que apareixen en una obra amb pedra natural no venen del material, sinó de la col·locació. Els errors en la col·locació de pedra natural es concentren en uns quants punts que es repeteixen obra rere obra: un suport mal preparat, un sistema de fixació que no correspon a l'ús, juntes mal resoltes o un drenatge que ningú ha previst. Repassem els més freqüents i com anticipar-los des del projecte, tant en paviments com en revestiments i façanes.

Suport i base mal preparats

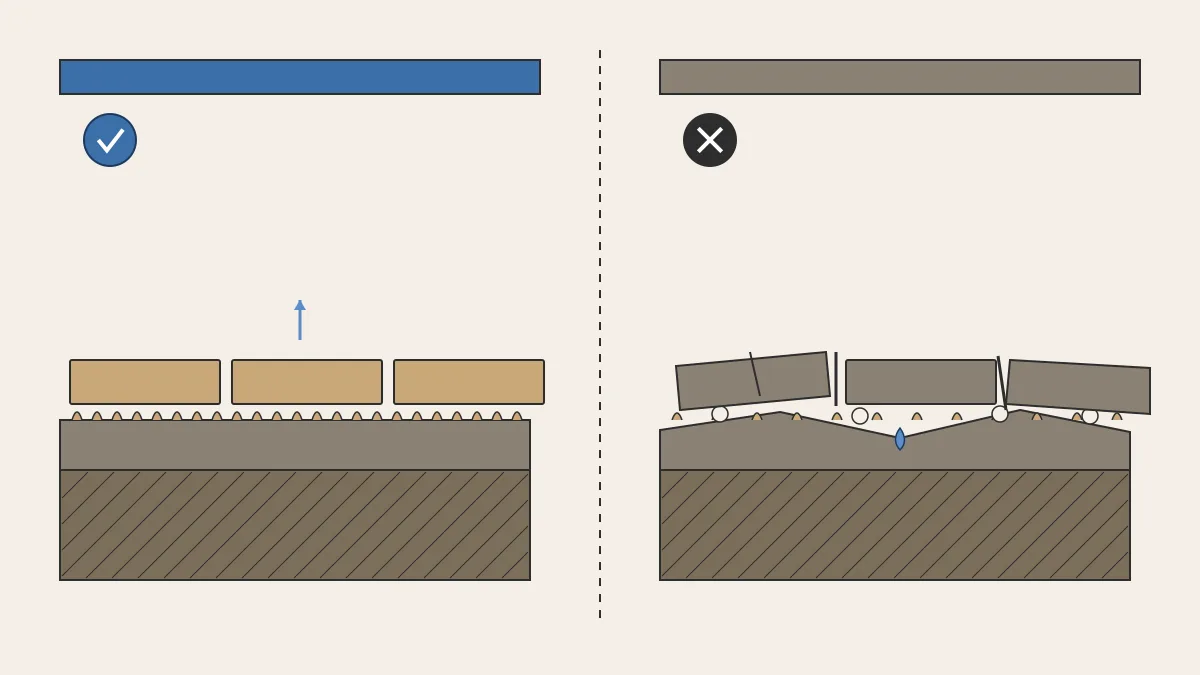

El primer error, i el més determinant, és començar a col·locar sobre un suport que no està a punt. En paviments, una base mal anivellada o insuficientment compactada acaba provocant enfonsaments puntuals, peces que ballen i juntes irregulars al cap de poc temps. En revestiments, un suport brut, humit o poc estable compromet l'adherència des del primer dia.

En obra és freqüent que les presses portin a saltar-se aquesta fase. La pràctica habitual al sector és no col·locar cap peça fins que la base compleix les condicions previstes: neta, estable i amb els pendents definits. Una bona col·locació de pedra natural comença sempre per validar el suport, no per la primera peça.

Clau tècnicaLa majoria de patologies visibles al cap d'uns anys (peces soltes, enfonsaments, juntes buidades) tenen l'origen en el suport i el sistema de fixació, no en la pedra. Corregir-ho un cop col·locat és molt més car que fer-ho bé d'entrada.

Sistema de fixació inadequat

El segon bloc d'errors té a veure amb el sistema amb què es fixa la pedra. Fer servir un adhesiu o un llit que no correspon al format, al pes de la peça o a l'exposició és una font habitual de despreniments i esquerdes. No és el mateix col·locar una peça de format contingut en interior que una llosa gran de paviment exterior sotmesa a trànsit, gel i dilatacions.

En façana, l'error típic és traslladar el sistema d'un aplacat adherit a una situació que demanaria fixació mecànica, o a l'inrevés. Cada sistema té el seu àmbit; barrejar-los sense criteri és arriscat. Aquí és on la coordinació entre projectista, proveïdor i equip de col·locació en façana evita la majoria de sorpreses.

SituacióError freqüentCom evitar-lo
Paviment exterior transitatSistema pensat per a interior o format inadequatAdaptar sistema a càrrega, gel i dilatació
Façana amb peces gransAdhesiu insuficient per al pes i l'exposicióValorar fixació mecànica segons format
Zones amb aiguaCap previsió de drenatge sota la pedraDefinir pendents i evacuació al projecte

Juntes i drenatge mal resolts

Les juntes són un altre focus clàssic d'errors. Juntes massa justes que no absorbeixen dilatacions, juntes mal segellades que es buiden amb les pluges o rejuntats amb material inadequat acaben generant despreniments i taques. En exteriors, la manca de pendent i d'evacuació d'aigua és especialment problemàtica: l'aigua acumulada sota la pedra és una de les causes més freqüents de deterioració.

La regla pràctica és pensar el conjunt peça-junta-drenatge com un sistema, no com a elements separats. Definir com evacuarà l'aigua i com es comportaran les juntes davant dels moviments tèrmics evita bona part de les patologies que apareixen amb el temps.

FaseQuè validar per evitar errors
SuportNeteja, estabilitat, anivellament i pendents
FixacióSistema adequat al format, pes i exposició
JuntesAmplada, material i capacitat d'absorbir dilatacions
DrenatgePendents i evacuació d'aigua definits

Errors de planificació i acabat

Finalment, hi ha errors que no són tècnics sinó de planificació. Els més habituals:

  • Col·locar sense replanteig previ, de manera que les peces tallades queden mal repartides.
  • Mesclar partides amb tonalitats lleugerament diferents sense planificar-ne la distribució, amb un resultat estètic irregular.
  • No preveure el volum real necessari i quedar-se curt a mitja obra, amb el risc de rebre una partida amb tonalitat diferent.
  • No coordinar accés, descàrrega i calendari, cosa que provoca manipulació excessiva i peces trencades.
  • Escatimar en la fase de segellat o tractament final quan l'ús ho requereix.

La manera d'evitar tot això és validar abans de començar: suport, sistema de fixació, juntes, drenatge, volum, logística i replanteig. Si tens una obra amb pedra natural a punt de començar, pots explicar-nos l'ús previst i les condicions i t'orientem sobre com plantejar la col·locació per evitar els errors més habituals, sense compromís.

Preguntes freqüents

Quin és l'error més habitual col·locant pedra natural?

Començar sobre un suport mal preparat. Una base mal anivellada, bruta o poc estable és l'origen de bona part de les patologies posteriors, tant en paviments com en revestiments.

Per què es desprenen les peces d'una façana de pedra?

Sovint per un sistema de fixació inadequat al pes i format de la peça, o per un suport que no garanteix l'adherència. Cal ajustar el sistema a cada situació i validar-lo abans de col·locar.

Cal preveure drenatge en paviments exteriors de pedra?

Sí. L'aigua acumulada sota la pedra és una causa freqüent de deterioració. Definir pendents i evacuació al projecte evita bona part dels problemes a mitjà termini.

Com evito diferències de to entre peces?

Planificant la distribució de les partides i calculant bé el volum perquè no calgui completar l'obra amb un lot posterior de tonalitat diferent. El replanteig previ hi ajuda molt.

Què cal validar abans de començar la col·locació?

Suport, sistema de fixació adequat a l'ús, juntes, drenatge, volum de material, logística d'accés i descàrrega i replanteig de les peces. Amb això s'eviten la majoria d'errors.

Vols un pressupost a mida?

Explica'ns el teu projecte i et fem una proposta personalitzada.

Sol·licitar informació

Rebem la teva sol·licitud i la revisem per derivar-la a professionals adequats. Com més dades tècniques aportis, millor es podrà valorar el projecte.
